  仙桃市文化中心位于南城新区,集群艺馆、博物馆、图书馆分馆、美术馆、非遗展示馆,五馆合一的文化综合体,于2017年10月开始试桩施工。计容总建筑面积38605.02㎡,被列入市政府重点工作任务。


  仙桃南城即将新建一座教育综合体拟在沔州大道以南,汪洲河以东,三羊塑料以西,涵盖高中、初中、小学、幼儿园各一所,以及青少年活动中心。





实拍图


  在区域政策导向之下,区域版图已在面临变革,从各大产业园区的建立,以及城市核芯教育位置的确定,无一不在说明,仙桃南区板块正随着仙桃的向南发展,而逐渐确立中芯地位。





  仙桃站的建设,终于圆了仙桃城区火车站的梦想。仙桃火车站位于仙桃城区东南侧、沔州大道以南,站房面积1.2万平方米,布置2台4线,为尽头式高架车站。而城市配套工程占地50万平方米,其中绿化面积14万平方米,总投资7亿元。





  仙桃站城市配套工程规划:占地50万平方米,东侧有预留。目前仙桃站和武仙城际均在紧张施工中,而城市配套也必须和车站、铁路同步运营。


  整个城市配套工程,以“仙桃站”为核心,公交车场、出租车场、社会停车场及南城客运站均围绕高铁站呈“向心式”布局。各换乘站点均在200米范围内,以风雨连廊连接。

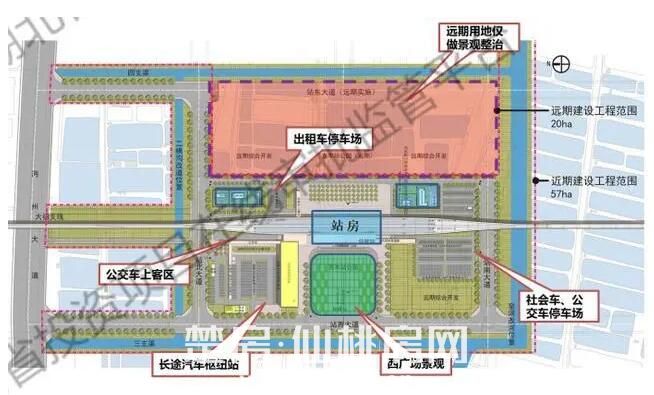

  仙桃站呈南北向布局,在车站入口正对面修建西广场,其余配套工程均分布在西广场两侧。而在另一侧配套修建出租车场,在站房东侧有预留发展空间。规划有站东大道,以及远期综合开发项目。

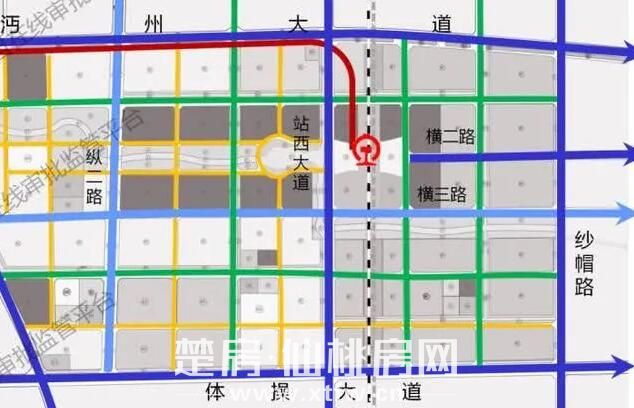

  围绕火车站四周,分别规划有东南西北4条主干大道,红线宽度均为45米、设计车速40公里每小时,均为双向六车道。还有规划支路二条。


  仙桃火车站城市配套建设工程,总投资约9.0288亿元的仙桃火车站城市配套建设工程,占地面积54.2万平方米,建设内容包括道路施工、给排水工程、绿化工程、强弱电迁改工程、南城客运站、东西广场等项目以及部分河渠改宽改移等,是我市重点工程之一。

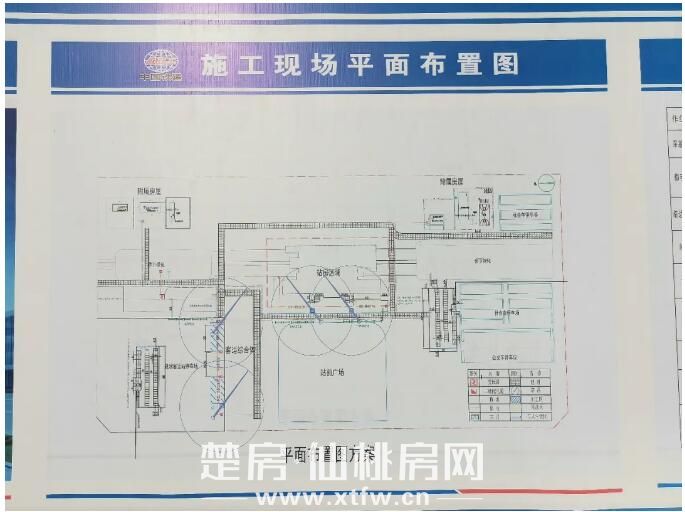

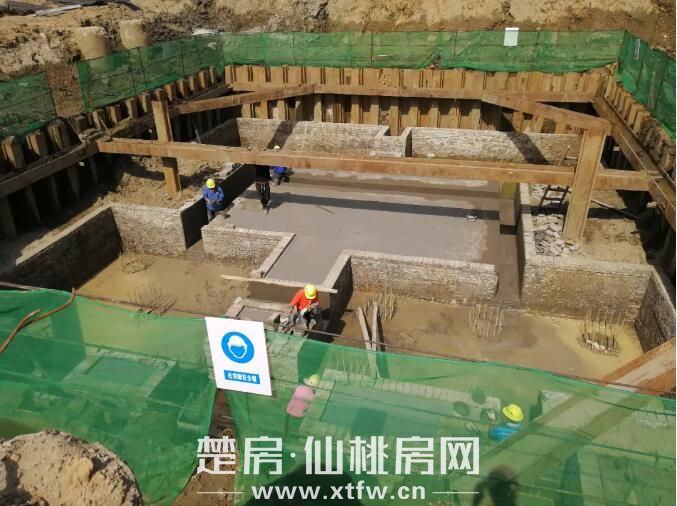

  目前,仙桃火车站城市配套建设工程进展顺利,核心区土方回填工程已完成60万方,预计8月底可完成。市政建设总公司与中铁十二局正在同步推进长途汽车站、配套道路排水工程、地基加固与桩基工程场坪地基处理工程,已完成钻孔灌注桩268根,水泥搅拌桩12490根,进行基础开挖及桩基检测;改河改渠工程二横沟已开挖95米;南城汽车站已土方开挖6000平方米;站西路与站北路道路排水工程已完成水泥搅拌桩4435根。





仙桃南城即将大爆发,大家期待吗?


文章部分素材来源:网络
